10.02.2026, 10:00
Просмотры: 21

«Hitachi» даст + 28,5 мегаватт

После аварийной остановки в 2025 году вновь запущена японская газотурбина

Торжественная церемония запуска газотурбинной установки «Hitachi» состоялась на стратегически важном объекте энергетической инфраструктуры ЗКО – АО «Жайыктеплоэнерго». Общая установленная мощность предприятия теперь достигла 60 мегаватт. Церемонию открытия провели аким области Нариман Турегалиев и председатель совета директоров акционерного общества Яхия Чудров.

ТЭЦ - мади салык (2)

Сложный ремонт

В последние годы предприятие сталкивалось с серьезными техническими трудностями. В связи с высокой степенью износа оборудования в 2025 году выработка электроэнергии снизилась до 42 мегаватт. После выхода из строя газотурбинной установки «Hitachi» мощность сократилась до 18 мегаватт. В этот сложный период были приняты системные решения. В начале прошлого года, после более чем десятилетнего простоя, был вновь введен в эксплуатацию турбоагрегат №1, мощностью 12 мегаватт. Это позволило увеличить общую мощность до 32 мегаватт. Сегодня, благодаря запуску после ремонта газотурбинной установки «Hitachi», мощностью 28,5 мегаватт, общая установленная мощность предприятия достигла 60 мегаватт.

Сегодня мы стали свидетелями важного для нашей области и города события –повторного запуска после капитального ремонта газотурбинной установки Уральской ТЭЦ. Этот стратегический объект обеспечивает энергетическую безопасность и стабильное производство тепловой и электрической энергии, – сказал на церемонии запуска установки Нариман Турегалиев.

Аким области рассказал, что технологическая остановка турбины в прошлом году потребовала принятия ответственных решений. Для организации ее очередного ремонта были проведены переговоры со специалистами из Японии, заключен договор и проведена комплексная инспекционная проверка оборудования. Обследование показало, что необходима полная замена ряда деталей – более 1200 статорных и около 2000 роторных лопаток. Также потребовали замены запасные части камеры сгорания. Сейчас, после завершения работ, установка полностью готова к эксплуатации, и в ближайшее время электроэнергия будет подаваться в сеть в полном объеме.

Газовая турбина «Hitachi» на ТЭЦ была введена в эксплуатацию в 2006 году и с тех пор работала без остановок. Она производит на трех турбоагрегатах по 40 кубических метров пара в час и 25 МВт электроэнергии. В 2019 году на ремонт установки из местного бюджета был выделен 1 млрд тенге, однако потребность в дополнительном ремонте сохранилась.

– В 2023 году мы посетили завод Hitachi Mitsubishi в Японии и провели переговоры. Они, опираясь на результаты проверки 2019 года, согласились подготовить необходимые дополнительные детали на своем заводе в течение года. В середине 2024 года представители компании приехали и проверили турбину. В начале 2025 года были доставлены все необходимые оборудование и комплектующие. Хотя мы хотели провести капитальный ремонт с участием японской стороны, из-за стоимости пришлось заключить контракт с подрядчиком «Global Energy Service Industry» из Атырау. На этот проект из областного бюджета было выделен 1 млрд 700 млн тенге, – рассказал Нариман Турегалиев.

Аким области также отметил, что достигнутый результат – это, прежде всего, заслуга трудового коллектива, профессионализма и ответственности работников предприятия.

– Это событие является наглядным результатом реализации государственной политики по модернизации энергетической инфраструктуры на местном уровне,– отметил он.

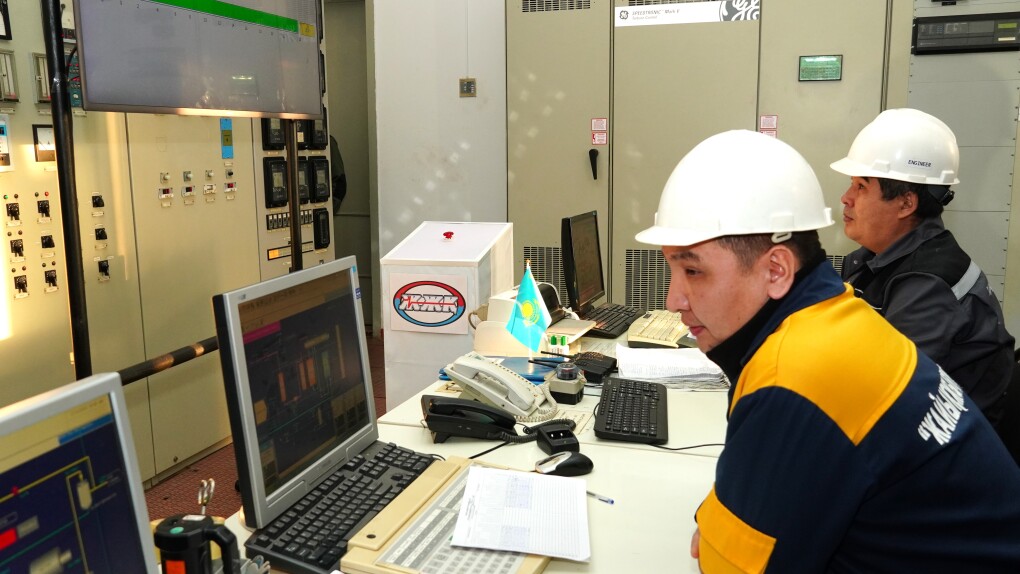

ТЭЦ - мади салык (3)

Господдержка и модернизация

Нариман Турегалиев напомнил также, что за последние два года на развитие теплоэнергетической отрасли из бюджета ЗКО было направлено 15,6 млрд тенге. На эти средства реализованы проекты по реконструкции распределительного устройства насосной станции, градирни, строительству новой котельной, реконструкции тепломагистралей №2 и №5, а также строительству котельной в поселке Зачаганск. В настоящее время продолжается модернизация тепломагистралей №6 и №7 в рамках национального проекта «Модернизация энергетического и коммунального секторов». Аким области подчеркнул, что завершение данных работ обеспечит жителям города качественное и стабильное теплоснабжение.

Исполняющий обязанности генерального директора Уральской ТЭЦ АО «Жайыктеплоэнерго» Бекболат Камешов рассказал о деталях проведенных работ. Он сообщил, что увеличение производства электроэнергии до 60 МВт принесет дополнительный доход предприятию.

– В феврале 2025 года произошла аварийная остановка турбины. После бороскопического обследования было принято решение о полном вскрытии оборудования. В результате были выявлены поврежденные лопатки, – объяснил он.

Подрядчиком по ремонту стала компания Global Energy Service Industry из Атырау. Все основные работы по восстановлению оборудования выполнялись на ее производственной базе.

– Часть комплектующих была заказана в Италии, США и Дубае, однако сборка осуществлялась полностью в Атырау. Специалисты «Жайыктеплоэнерго» контролировали процесс ремонта, стоимость которого вместе с запасными частями, составила около 1,5 млрд тенге, – сказал Камешов.

В настоящее время на станции функционируют три турбины: одна – мощностью 12 мегаватт, была введена в эксплуатацию в 2025 году, вторая – мощностью 10 мегаватт, после капитального ремонта продолжает работу, по третьей турбине, мощностью 8 мегаватт, разрабатывается проект по ее замене на агрегат в 12 мегаватт.

Планы по обновлению

Бекболат Камешов также рассказал о дальнейших планах по развитию инфраструктуры предприятия. В 2026 году запланирована полная замена тепломагистрали ТМ-6 – от территории ТЭЦ до улицы им. Ружейникова вдоль улицы Гагарина, а также тепломагистрали ТМ-7 по улице им. Жунисова. Подрядчик определен, часть работ началась в 2025 году.

По данным и.о. директора Уральской ТЭЦ, на сегодняшний день износ тепловых сетей составляет 49,8%. К концу года планируется снизить этот показатель до 49,5%, а в дальнейшем ежегодно уменьшать его на 0,3%. Кроме того, силами предприятия в текущем году планируется заменить около трех километров тепловых сетей. Особое внимание уделяется проведению гидравлических испытаний, которые выполняются два раза в год – весной и осенью.

– Многие жители задаются вопросом, почему ежегодно отключается горячая вода. Это предусмотрено нормативами и необходимо для качественной подготовки к отопительному сезону. Испытания позволяют выявлять проблемные участки подземных трубопроводов, – пояснил руководитель.

В планах руководства предприятия ремонт основного оборудования, модернизация насосных систем и обновление котельных агрегатов. Для обновления ТЭЦ разработан комплексный план на 2023-2035 годы. Капитальный ремонт газотурбины проводился в рамках этого плана. В дальнейшем на ТЭЦ планируется обновление энергетических котлов и строительство новой газотурбинной станции области.

Аким области уточнил также, что турбина, введенная в эксплуатацию в 2025 году, была доставлена из Калуги (Россия) по высокой цене, поэтому главным критерием остаются качество и стоимость. Вопрос строительства станции обсуждается с китайской компанией. В области ведутся работы по комплексному обновлению энергетики, включая развитие «Батыс су арнасы», ТЭЦ «Жайыкжылуқуат» и «Западно-Казахстанской региональной электрической сети».

– На днях я принимал представителей местной компании WEST OIL. Теперь мы планируем полностью автоматизировать и цифровизировать работу ТЭЦ. Цель – предотвратить любые аварийные ситуации. На станции будет создан цифровой центр управления. Работа городских насосных станций, малых котельных, водооткачивающих станций – все эти объекты будут переведены на современную систему контроля. Сейчас каждая система работает отдельно. В будущем их объединят в один диспетчерский центр, где специалисты будут вести онлайн-мониторинг 24/7. Такие цифровые решения позволят быстро выявлять любые неисправности и стабильно обеспечивать город теплом и водой. Внедрение современных технологий также позволит сократить энергозатраты и потери тепла на 20%. Новые технологии направлены на повышение качества коммунальных услуг для населения, – подчеркнул
Нариман Турегалиев.

Тариф не вырастет

В свою очередь технический директор компании Global Energy Service Industry Адиль Кунай подчеркнул, что ремонт газовых турбин является одним из ключевых направлений деятельности компании.

– Мы работаем на рынке уже 15 лет. В компании трудятся 25 специалистов, функционирует современный цех с необходимым оборудованием. На установке мы провели основной объем работ, – сообщил он.

Он также отметил, наличие отечественных компаний, способных выполнять столь сложные работы, свидетельствует о развитии промышленного потенциала страны. Запуск газотурбинной установки позволит обеспечить город дополнительной электроэнергией и увеличить доходы предприятия от ее реализации. По оценкам специалистов, введение в эксплуатацию газотурбинной установки «Hitachi», повысит надежность энергоснабжения и устойчивость всей системы теплоснабжения региона.

– Пусть оборудование работает стабильно, а произведенная энергия служит на благо жителей области, – пожелал в завершение аким области Нариман Турегалиев, заметив также, что проведенные ремонтные работы и ввод в эксплуатацию газотурбинной установки не повлияют на действующие тарифы для населения.

Арайлым Беккалиева,

"Жайық Пресс"
